悉尼浴室防水:怎么做、要几天、多少钱、要什么证

发布于 2026 年 9 月 12 日 · 文中价格为澳洲市场参考价

悉尼浴室防水市场行情区间 · 非平台报价$500$1,500最低最高这个价包含整间浴室的防水层连工带料,含地面与墙面;贴砖是另一道工序

发布需求

方形浴缸、百叶窗与大理石台盆

图:Unsplash,Elana Clark 摄(已裁剪)

先说结论

  • 多少钱:澳洲市场参考价(2026 年,悉尼)整间浴室(地面+淋浴间)约 $500–$1,500;按面积算,连工带料每平方米约 $35–$100。
  • 要几天:刷防水 1–2 天,加上晾干,到能贴砖一般 3–5 天。
  • 要什么证:新州住宅防水活,工钱加材料超过 $5,000(含 GST),干活的人必须有执照;整个工程超过 $20,000 还必须有 HBC 保险。住公寓的,做防水要先经业主大会特别决议(special resolution)通过。

一、浴室防水是什么

瓷砖和砖缝本身挡不住水。浴室防水,就是在贴砖之前,在地面和墙面刷(或铺)一层防水膜(waterproofing membrane),让洗澡水只能流进地漏,渗不进楼板、墙体和楼下。

防水做得不好,刚开始看不出来,时间一长会出现:

  • 浴室里总有一股霉味,散不掉;
  • 浴室隔壁房间的墙皮起泡、变色;
  • 淋浴间瓷砖松动,敲上去发空;
  • 楼下天花板出现水印。
工人手持抹刀在墙面涂刷防水涂层
淋浴区墙面要从地面连续涂到一千八百毫米高,阴角与接缝处再加一道加强层。

图:Unsplash,Sasun Bughdaryan 摄(已裁剪)

澳洲的浴室防水,按国家建筑规范 NCC 和澳洲标准 AS 3740:2021(住宅湿区防水)施工。淋浴间要求最严:淋浴间地面(包括挡水坎或下沉的部分)整片做防水,墙面防水从地面基层算起至少做到 1800mm 高,墙角、墙和地面交接处、水管穿墙的位置也都必须做防水。淋浴间以外的地面、墙角怎么做,和地面材质、是不是楼上浴室有关,请师傅按 AS 3740 给您讲清楚。

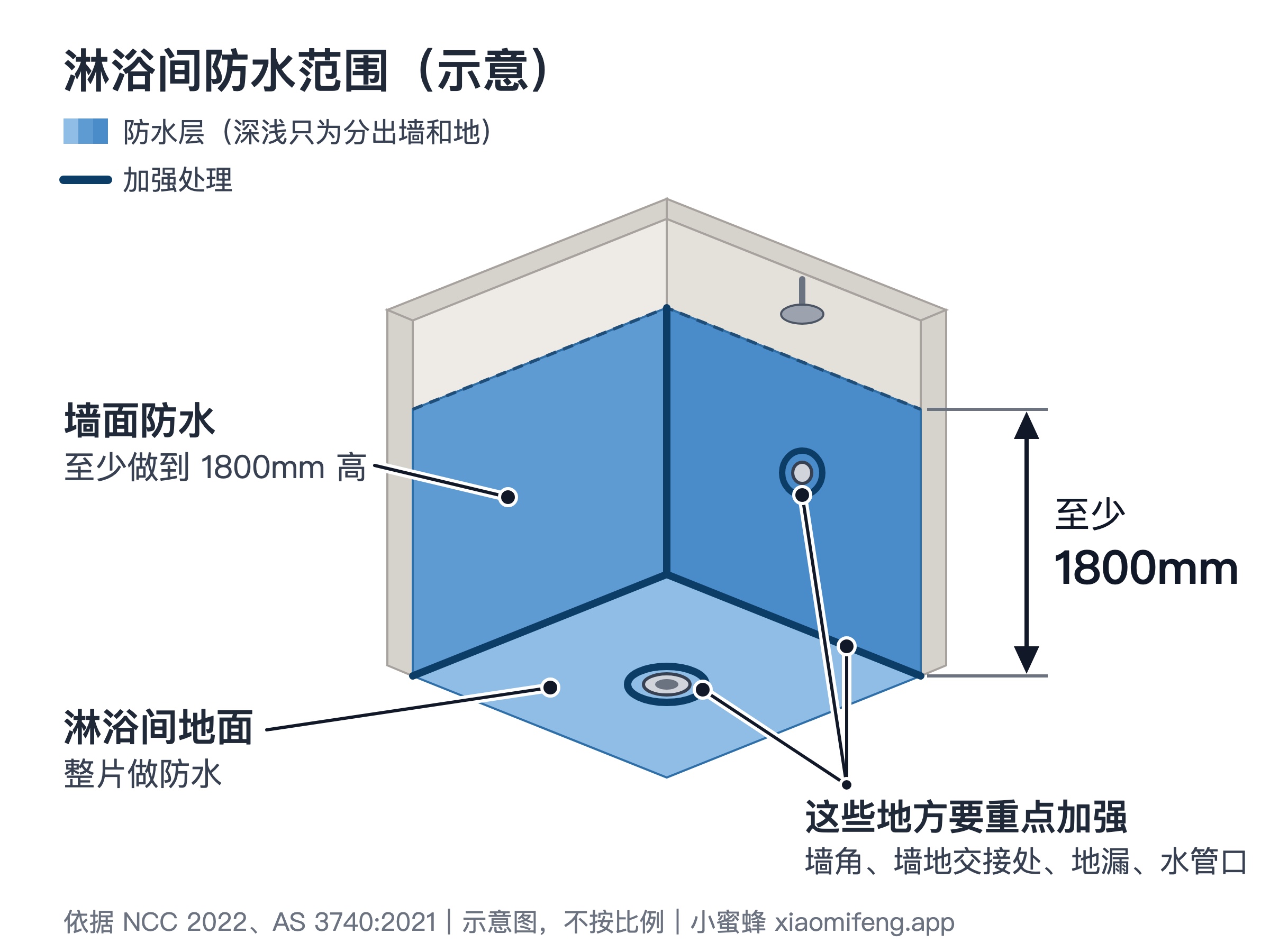

淋浴间防水范围示意:淋浴间地面整片做防水,墙面防水至少做到 1800mm 高;墙角、墙地交接处、地漏、水管口要重点加强
淋浴间防水范围示意。依据 NCC 2022 Housing Provisions 10.2.2、AS 3740:2021。

二、怎么做

新做的浴室(或已经拆到毛坯的浴室),一般按下面的顺序做:

  1. 处理基面:地面、墙面清理干净,打磨找平,裂缝先补好。
  2. 刷底漆:刷一层和防水膜配套的底漆(primer),等它干透。
  3. 先处理边角:墙角、墙和地面交接处先打一道密封胶(起隔离作用);地漏装好止水翼环,水管穿墙的位置四周用密封胶或专用套圈封好。这些地方最容易漏。
  4. 刷第一遍防水膜:墙角、墙和地面交接处,常会趁湿压进一条加强布。
  5. 刷第二遍防水膜:一般等第一遍干了再刷,通常和第一遍方向垂直;压了加强布的地方要完全盖住,总厚度要达到产品要求。
  6. 晾干:按产品说明书等防水膜干透再贴砖,墙角这些胶多的地方干得最慢。
  7. 蓄水试验:不少师傅会在地面蓄水放一段时间(常见 24 小时),确认不漏再贴砖。
  8. 出防水证明:做完请师傅出书面防水证明(waterproofing certificate),写明用的什么材料、做了哪些位置、哪天做的。

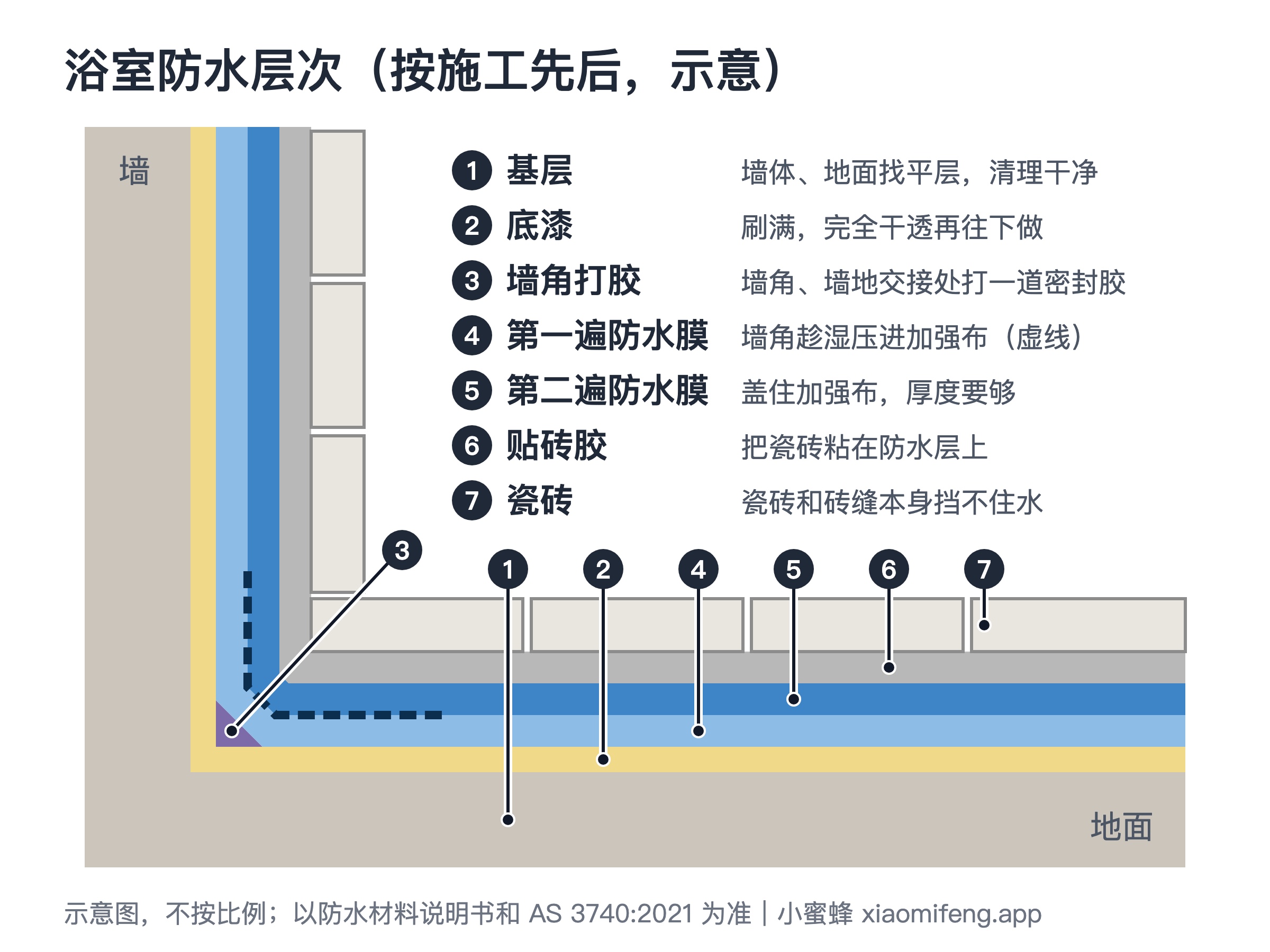

浴室防水层次示意(按施工先后):基层、底漆、墙角打胶、第一遍防水膜(墙角压进加强布)、第二遍防水膜、贴砖胶、瓷砖
浴室防水层次示意(按施工先后),具体做法以防水材料说明书为准。

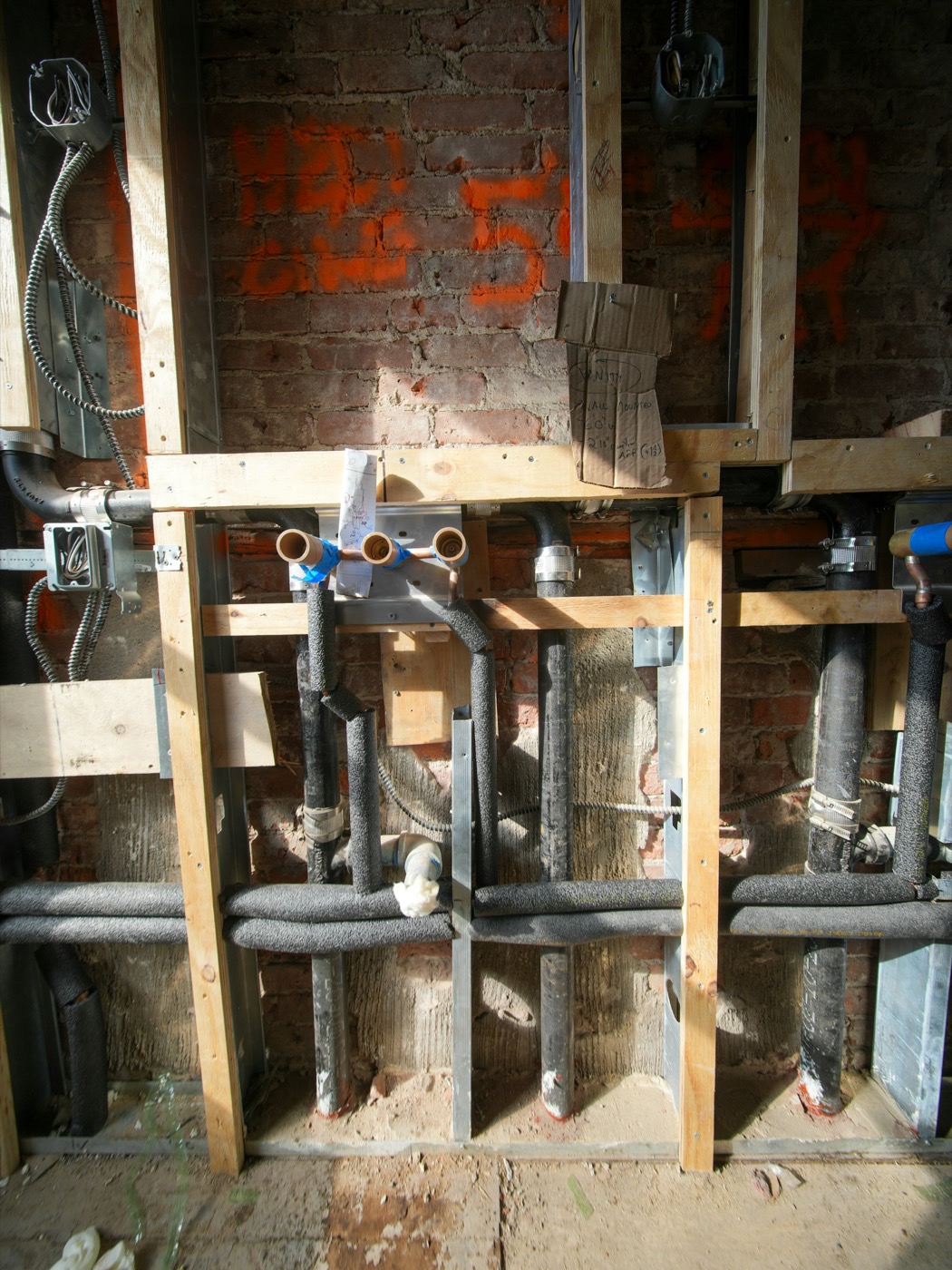

拆到红砖的卫生间墙,三个水管口外露
防水要趁墙面还这样敞着的时候做:刷够 1800mm 高,露出来的每个管口都得单独收口封严。

图:Unsplash,Olek Buzunov 摄(已裁剪)

浴缸挡板、墙根和地漏四周已刷上蓝色防水膜
刷防水进行中:浴缸挡板、墙根和地漏四周已经刷上蓝色防水膜,地面中间还没刷(西澳自建房实拍)。

图:“Waterproofing Ensuite Bathroom - Strawbale House Build in Redmond Western Australia”,Red Moon Sanctuary 摄,Flickr,CC BY 2.0(已裁剪)

如果是旧浴室漏水重做,前面还要多几步:拆掉瓷砖,铲掉旧防水层,底下泡坏的地方(比如木结构)先修好,再从第 1 步开始。

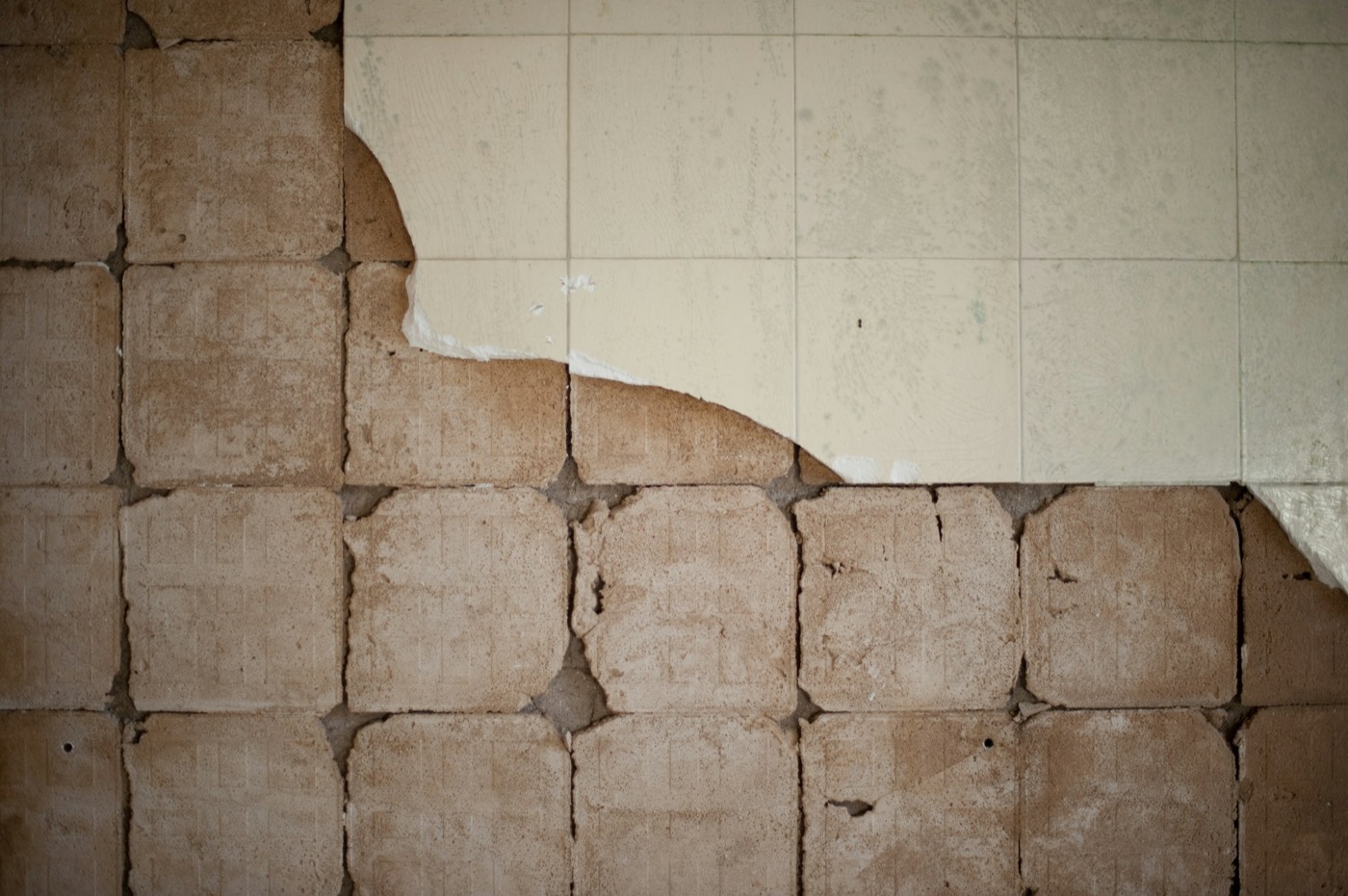

墙上旧瓷砖被凿掉一半,露出下面的基层
旧浴室重做,第一步就是把旧瓷砖连同底下的旧防水一并凿掉,露出干净的基层再重新做。

图:Unsplash,Jean-Luc Benazet 摄(已裁剪)

三、要多久

  • 从处理基面到刷完两遍防水膜:约 1–2 天
  • 两遍之间一般隔一两个小时;刷完到能贴砖,不同产品从几个小时到两三天不等(看说明书和天气,墙角干得最慢);
  • 算上晾干,防水这一项一般 3–5 天

旧浴室拆砖重做,还要加上拆旧和重新贴砖的时间,以师傅看过现场后的安排为准。

四、大概多少钱

澳洲市场参考价(2026 年,悉尼 / 新州):以下是从公开渠道整理的市场行情区间,不是小蜜蜂的报价。实际价格以师傅上门看过后的报价为准。

新做防水

做哪部分参考价
按面积算(含工含料)约 $35–$100 / 平方米
只做淋浴间约 $300–$800
整间浴室(地面+淋浴间)$500–$1,500
浴室和套间浴室(ensuite)两间一起做约 $900–$2,600

淋浴间漏水修理

情况参考价
只换玻璃胶(不拆砖)约 $150–$350
重新勾缝(不拆砖)约 $400–$1,500
拆砖重做防水,再重新贴砖约 $2,500–$6,000
防水失效大修(底下结构也泡坏了)约 $3,000–$15,000 以上

价格会往上走的情况:面积大、形状复杂;旧浴室要拆砖、铲旧防水层、找平;楼上浴室或木结构地面;漏水时间长,把底下泡坏了。按地区看,东区(Eastern Suburbs)和内西区(Inner West)一般偏贵,西区相对便宜。

注意:上面只是防水这一项。整间浴室翻新(拆旧、贴砖、换洁具、水电)另外算钱。

价格来源:The Quote Yard《Waterproofing Services NSW 2026》(2026-02-25)、Sydney Home Renovation《Bathroom Waterproofing Guide》(2026-03-01)、Hills Waterproofing《Waterproofing Cost Sydney 2026》、SealRITE Solutions《Shower Repair Cost Sydney 2026》(2026-08-17)、sparky.fyi《Shower Leak Repair Cost Sydney》(2026-04)。

五、要什么证(新州 NSW)

这一块华人圈最容易忽略,也最容易吃亏。以下整理自新州政府官网(查阅日期 2026-09-11)。

1. 超过 $5,000,干活的人必须有执照

住宅里的防水活,工钱加材料超过 $5,000(含 GST),干活的人必须持有新州承包商执照(contractor licence)。无照施工,个人可被罚款 $22,000,公司可被罚款 $110,000。

🔴 但要算清楚一件事:只做防水这一项,连工带料常常在 $5,000 以下 —— 单看这一项,未必够得着这个门槛。现实里防水极少单独接,它通常是浴室翻新合同的一部分,拆除、防水、贴砖、洁具算在一份合同里,那份合同早就超过 $5,000。所以不管活多大,先要执照号自己去查一下,比纠结门槛管用。

2. 自己上官网查执照

请师傅报上执照号,到新州政府的执照查询网站(verify.licence.nsw.gov.au)查一遍,主要看:

  • 执照上的名字,和跟您签合同的人或公司对不对得上;
  • 执照类别包不包括要做的活;
  • 有没有过期,有没有被暂停或取消;
  • 有没有附加条件。

3. 合同和定金

  • $5,000–$20,000 的活:要有书面合同(small jobs contract)
  • 超过 $20,000 的活:要有完整的住宅建筑合同,写明执照上的名字和执照号,并有 5 个工作日的冷静期,期间您可以取消合同;
  • 定金不能超过 10%

4. 超过 $20,000,必须有 HBC 保险

整个工程超过 $20,000(含 GST),承包方必须在开工前、收任何钱(包括定金)之前,买好住宅建筑赔偿保险(Home Building Compensation,简称 HBC)。如果承包方因为破产、去世、失踪等原因没法完工或修缺陷,业主最高可获赔 $340,000(有具体限额规定)。保险证书可以在 HBC Check(hbccheck.nsw.gov.au)上查。

单做防水一般到不了 $20,000,但和整间浴室翻新一起做,就可能超过。

5. 法定保修

新州住宅工程有法定保修:重大缺陷 6 年,其他缺陷 2 年,从完工那天算起。

6. 住公寓(strata),先过业主大会

需要做防水的改动,在新州属于**大型装修(major renovation),要业主法团(owners corporation)在业主大会上以特别决议(special resolution)**通过才能动工,也就是反对票不超过 25%。浴室翻新就是官网举的例子。

7. 施工规范

防水按国家建筑规范 NCC 2022(住宅部分 Housing Provisions Part 10.2)和澳洲标准 AS 3740:2021 施工。

六、常见坑

  1. 图便宜,找无照的人做大活:超过 $5,000 没有执照,出了问题,执照、保险、保修都难追。
  2. 漏水只补胶、补缝:玻璃胶或砖缝坏了,补一补有用;但如果底下的防水层已经坏了(比如楼下天花板出水印),补缝解决不了,得拆砖重做。
  3. 防水膜刷太薄,或只刷一遍:厚度不够,过几年就漏。
  4. 该做的地方没做:比如独立浴缸后面的墙、楼上浴室的浴缸底下。
  5. 没干透就贴砖
  6. 没要防水证明:以后出了问题,说不清当初用的什么材料、做了哪些位置。
  7. 定金给太多、没有书面合同:新州定金不能超过 10%;工程超过 $20,000,没见到 HBC 保险证书之前,先别付钱。
  8. 公寓没过 strata 就动工

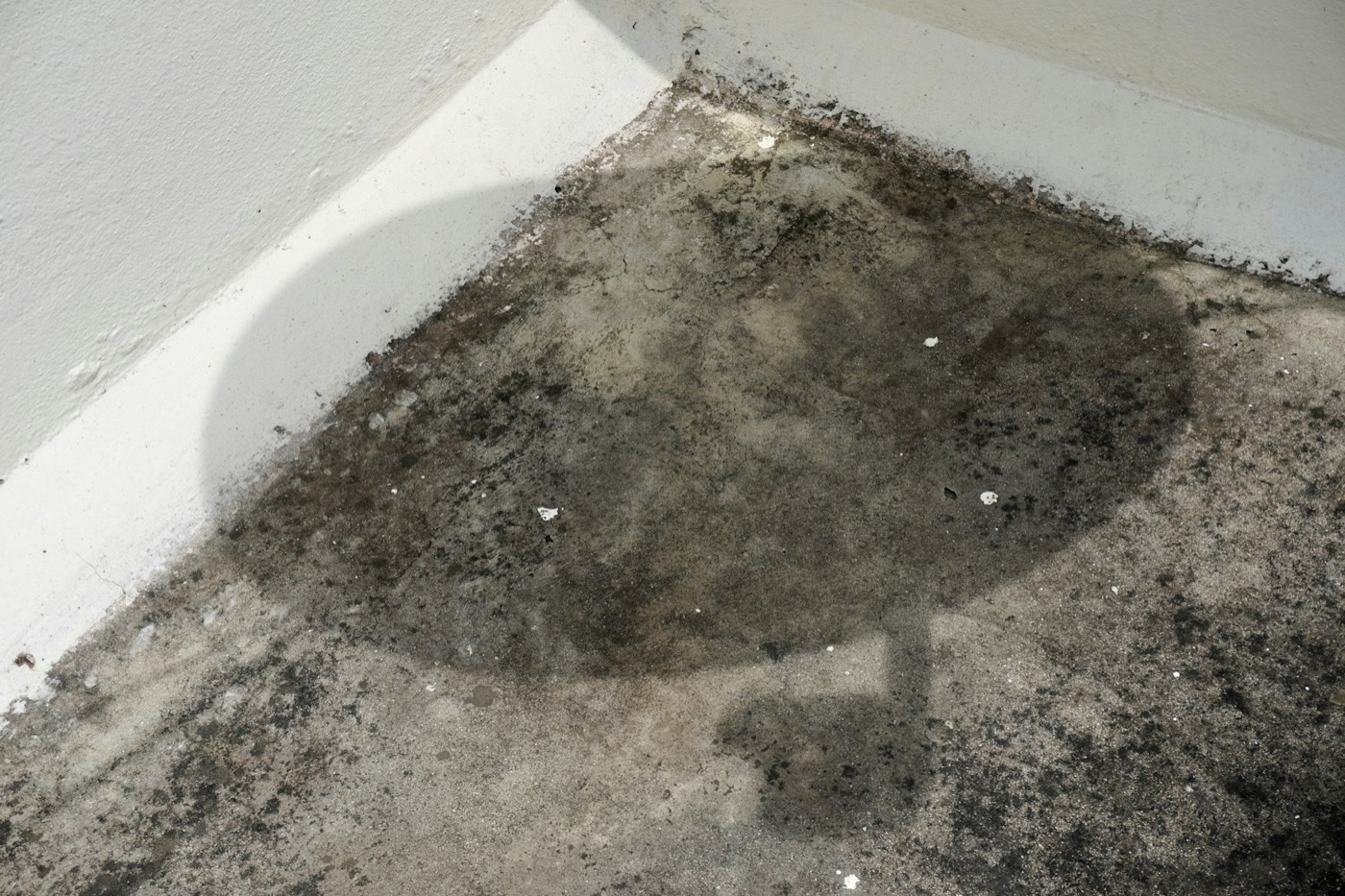

墙角与地面交接的缝已经发黑长霉
霉总是先从接缝那条线冒出来:那道胶只管收边,真正挡水的防水层在瓷砖底下。

图:Unsplash,Dhruv Pulipaka 摄(已裁剪)

七、怎么找师傅

在小蜜蜂发布需求,写清楚下面几样,师傅报名会更准:

  • 在哪个区(suburb);
  • 浴室大概多大,只做淋浴间还是整间;
  • 新做,还是漏水要重做(漏水的话,拍几张漏水位置和楼下天花板的照片);
  • 公寓还是独立屋;公寓的话,strata 批了没有。

本地华人师傅看到需求后报名,您看过之后选定,再直接联系。定下来之前,建议请师傅报上执照号,自己上官网查一遍。

说明:本文价格是从澳洲市场公开行情整理的参考区间,不是报价;法规信息整理自新州政府和澳洲建筑规范委员会(ABCB)官网,查阅日期 2026-09-11,如有变动以官网为准。本文不构成法律意见。

在悉尼找做防水的华人师傅?上小蜜蜂澳洲华人家居服务平台发布需求,本地师傅报名,您选定一位后直接联系。
